山西“西电东送”重要通道防冰改造工程完工


    本报记者 康乐 通讯员 杜璇 高欣

  9月9日,由国网山西送变电公司负责施工的±660千伏银东线防冰改造工程,经过9天的奋战,顺利通过验收,恢复送电。
  据悉,±660千伏银东线防冰改造工程对山西省电网的安全运行意义重大。由于线路的1407号-1460号杆号位于太行山断裂带,受环境和气候影响,冬季线路容易覆冰,导致光缆和地线的弧度下垂,影响与导线的安全距离,对运行造成安全隐患。此次改造由国网山西超高压输电分公司组织,送变电公司施工,需在9天的时间内完成31.165千米的光缆、地线更换,同时进行地线支架改造、地线耐张管X光探伤等工作,施工难度大、安全风险高、有效工期紧,且54基塔位85%为高山大岭,运行单位日常巡查线路基本靠无人机,还涉及2个国有林场和集体林地,协调难度大。

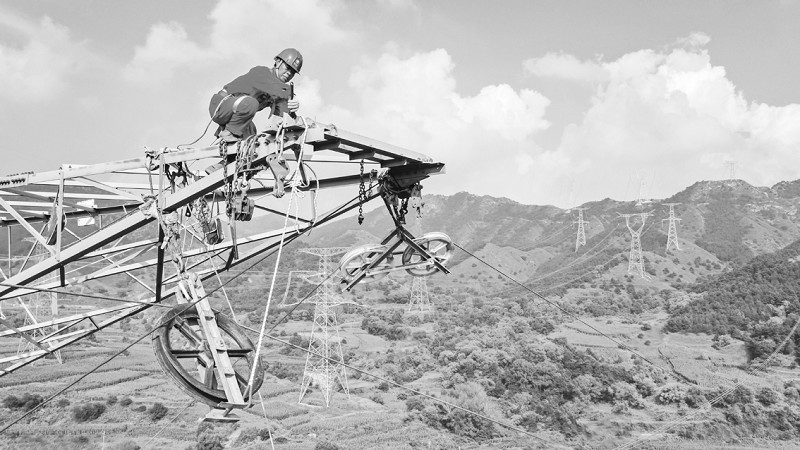

  面对重重困难,国网山西送变电公司以深入落实国网公司基建 “六精四化”要求为抓手,超前策划、科学部署,提前15天入场,先后开展了3次现场勘察,编制专项施工预案,从安全、人员、技术、设备等方面做好充分准备。根据±660千伏银东线停电计划,项目部细化施工流程,采用“分区域”模式,将该工程划分为四个区段同步施工,现场实施分级精准管控,关键作业点安全员全程监督。使用拆除的旧光缆、地线作为牵引绳,通过加装保护套、监控牵引力等方式避免光缆损伤,确保全部作业点安全可控、能控、在控。
  据悉,±660千伏银东线是“西电东送”重要输电通道之一,该线路承担了山东全网十分之一负荷,对线路的安全稳定运行有着重要的意义。此次改造后的光缆、地线的平均弧垂升高了30%以上 ,且抗拉力、耐张性大幅提升,提高了线路抗冰能力,保障了线路长久安全稳定的运行。
