总投资36.5亿元山西29项重点电网工程集中开工


  本报记者 陈彤 徐俊斌

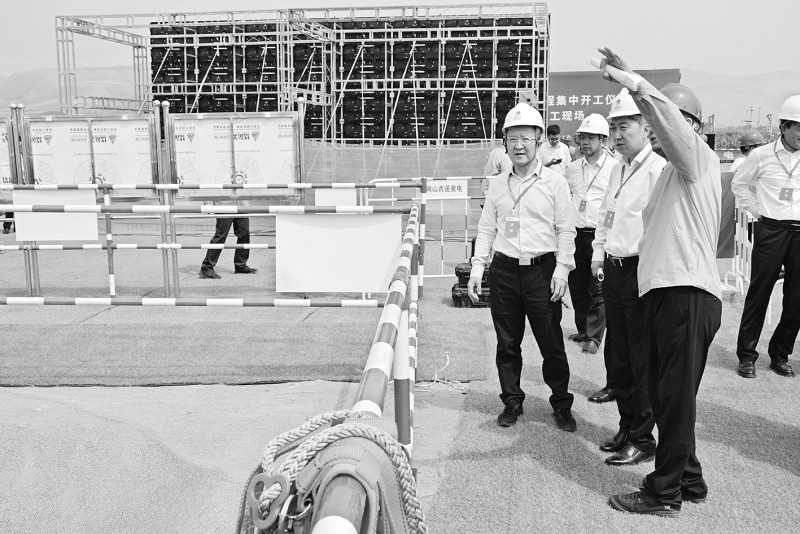

  6月26日至29日,国网山西省电力公司邀请媒体记者走进山西电网“迎峰度夏”现场开展联合采风活动。6月29日,采访团一行来到忻州市,现场见证了国网山西省电力公司举行的电网重点基建工程集中开工仪式。该集中开工仪式包含500千伏、220千伏项目各3项,110千伏项目9项、35千伏项目14项,总投资36.5亿元,带动相关产业投资约70亿元。

  多方面发力推动建设新型电力系统

  据现场工作人员介绍,该工程覆盖忻州、太原等9个地市,涉及清洁能源消纳、电网网架结构优化、营商环境优化、重大项目需求、民生保障改善等多个方面,推动建设新型电力系统,服务山西能源革命综合改革试点,为山西发展新兴产业、布局未来产业提供能源电力保障。
  其中,投资最大的是忻州北500千伏输变电工程,投资达到20.68亿元,该工程变电容量200万千伏安,线路长度554公里,新建铁塔823基。线路途经大同市浑源县、云州区,朔州市应县,忻州市代县、五台县,阳泉市盂县、郊区。
  工程建成后能够提升新能源消纳能力,通过优化220千伏电网结构来减轻忻州、朔州500千伏站主变上载压力。同时,能够为忻州东部区域未来新增新能源的接入及上网创造条件,推动我省北部地区新能源发展;优化电网网架结构,通过平城-忻州北-阳泉500千伏线路形成山西500千伏北部区域“东纵”通道,解决500千伏平城站系统末端站问题,加强我省北中部500千伏层面联络,将北部盈余电力输送至中南部,既能缓解我省北部电力盈余等问题,也能为中南部负荷发展提供支撑。
  据悉,忻州北500千伏输变电工程采用景观式人文设计理念,变电站内主控楼、配电室等主要构筑物首次采用隔振技术,极大地减小了主体结构的地震反应。同时大力推广机械化,开展“一基一塔一策划”,力争机械化应用率达到80%。
  针对施工过程中的难点和应对措施,记者采访了施工项目经理马英豪,他负责的忻州北线路工程第二标段新建298基铁塔,线路长度126.605公里,途经大同、朔州、忻州三市4县(区),线路路径长、施工跨度大、高山大岭占比71%,且跨越电力线路、河流、长城等20余次,这对现场工作无疑是一项巨大考验。针对该标段施工管理工作,他表示,将加大施工管理力量投入,保障现场的各项管控要求落实落地。对于高风险、高难度的施工作业点,会提前进行施工策划工作,细化风险点勘察工作,实施“单基策划”,确保安全风险把控,技术方案可行。同时,要加大作业人员、设备投入,采用旋挖钻机、深基坑一体机、智能可视化牵张设备等新装备、新工艺,降低施工风险,提高施工效率。严格把控施工材料入场关、检验关、使用关,严格执行环水保标准化手册要求,确保安全、优质、文明、高效完成建设任务。

  优化网架结构 保障电网安全稳定运行

  当天,开工的还有临汾东500千伏输变电工程,该工程变电容量200万千伏安,线路长度6.2公里,新建铁塔24基。工程建成后可满足临汾中东部地区负荷发展需要,解决霍州变和临汾变存在的主变N-1、另一台主变过载现象,进一步提升供电可靠性,保障电网安全稳定运行。
  在工程亮点上,临汾东500千伏输变电工程采用半C型HGIS设备,缩小了配电装置纵向尺寸3.5米,优化500千伏两侧环形道路,横向尺寸减少4米,共节约占地977平方米。而且,220千伏GIS备用间隔采用双断口隔离开关,为后期变电站扩建不停电创造了有利条件。
  不仅如此,运城平陆-垣曲220千伏线路工程也同步开工启动。该工程起于平陆220千伏变电站,止于垣曲220千伏变电站,线路全长96公里,新建铁塔267基,途经平陆、夏县、垣曲3个县10个乡镇。工程建成后可进一步补强垣曲电网,从源头提升电网防灾抗灾能力,提高区域供电可靠性。
  该工程为目前省内在建220千伏线路工程中,路径最长、技术含量最高的工程。导线大规模采用钢芯铝合金绞线,并首次采取定长设计,15mm冰区及以上地线与铁塔全部绝缘,大大提高了抗冰能力。同时积极推广机械化,机械化应用率达76%。
  “本次集中开工工程的总体情况及建设意义有哪些?”面对记者采访,国网山西省电力公司建设部二级职员王跃鸿表示,本次集中开工的重点电网基建工程包含忻州北、临汾东500千伏输变电,运城平陆-垣曲220千伏线路等29项重点工程,新建线路长度853公里,变电容量639万千伏安,覆盖全省9个地市(除朔州市、晋城市外)。系列工程建成后,可进一步提高山西区域新能源接纳能力,优化电网网架结构,满足省内重要招商引资项目的用电需求,创优营商环境,为我省经济社会高质量发展蓄势赋能。

  加强电力保障 助力山西高质量发展

  一直以来,国网山西省电力公司积极落实省委省政府各项工作要求,始终把重点电网基建工程建设列为工作的重中之重,主动对接、加强沟通,在工程属地政府的大力支持下,加快推进各项电网工程,为服务全省高质量发展、深化全方位转型、加快现代化建设作出贡献。
  现场,采访团还集中采访了多位相关工作人员,听他们讲述了这一批重点工程背后的辛苦与付出。
  针对工程的环境复杂、工序较多等情况,山西锦通工程项目管理咨询有限公司监理一处项目管理二部负责人郭利军表示,作为监理单位,会在基建“六精四化”要求的指引下,以工程建设法律法规、设计文件、有关技术标准及合同为依据,恪守职责,全力以赴确保工程顺利进行。
  对于作业内容、采取的施工方法和工艺以及安全和质量管控要点等,记者采访了G266基础浇筑施工班组长段巍峰。据其介绍,该基础为板式基础,地形条件较好,可采用挖掘机进行放坡和开挖;主筋采用直螺纹连接,更好地保障钢筋的连接强度,同时也能节约钢筋材料;保护层采用与基础同强度的预制混凝土垫块;混凝土浇筑采用罐车运输、泵车灌注的方式,保证施工质量,提升作业效率。
  “我们根据初勘、复测记录,结合单基策划方案,在每日班会上对所有作业人员进行‘三交三查’。”段巍峰说,确保作业人员详细了解作业风险,熟悉预控措施,严格执行“一方案、一措施、一张票”,细化现场安全管控;树立“策划在前、样板引路、过程控制、一次成优”的理念,按照标准工艺应用实施流程,全面应用“标准工艺”,通过标准工艺示范工地建设,进一步将工艺质量管理模式、质量作业行为、现场布置、工艺流程进行固化,实现工艺质量全面提升。
  据了解,今年,山西电网建设总计投资约115亿元,开工建设1000千伏蒙西-京津冀、大同-天津南、500千伏宁武新能源汇集站等112项主网工程,投产35千伏及以上线路1678公里、变电容量680万千伏安,为山西推动高质量发展、深化全方位转型提供了坚强电力保障。
